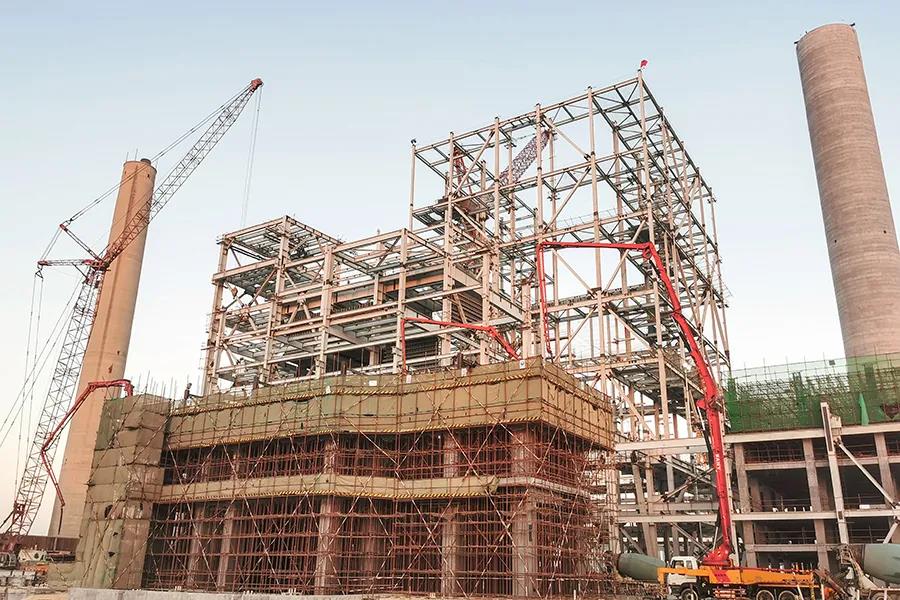

历经20小时连续作业,,尊龙凯时集团国际公司承建的巴基斯坦贾姆肖罗2×660MW超超临界燃煤电站项目1号机汽机运转层平台混凝土浇筑于12月5日4时20分顺遂完成,,共浇筑混凝土方量990立方米。。该节点顺遂完成,,为后续汽轮机装置和调试等事情涤讪了坚实基础。。 贾姆肖罗项目是巴基斯坦首个亚行贷款的大型燃煤火电项目。。为包管项目顺遂执行,,尊龙凯时国际贾姆肖罗项目团队在做好疫情防控事情的同时,,抽调精兵强将,,科学组织施工,,全力包管项目建设进度。。在汽机运转层平台施事情业前,,贾姆肖罗项目团队组织土建施工单位、装置施工单位和设计单位举行了图纸会审及手艺交底等事情,,包管施工图纸无误差。。组织各施工单位对运转层平台钢筋绑扎、预埋管道、预埋件等举行联合验收,,组织西门子和设计院配合剖析、审定埋件纪录。。经由业主、监理验收及各方面数据确认后,,最终正式下达了浇筑通知单。。
在汽轮机基座灌浆施工中,,贾姆肖罗项目团队始终坚守在施工一线,,凭证手艺要求实时对灌浆施工举行丈量及检测,,确保施工质量。。同时,,起劲协调分包单位,,严酷执行整体施工妄想,,连续施事情业,,一鼓作气,,圆满完成了1号机汽机运转层平台混凝土浇筑使命。。
现在,,随着贾姆肖罗项目施工岑岭期的到来,,尊龙凯时国际贾姆肖罗项目团队已做好周全安排,,正在有序推进项目施工进度。。
